宋斗灣路工程于1月11日晚完成樁基施工后,全力投入到鋼板樁圍堰施工。經過一周的努力,項目部完成了對鋼板樁、工字鋼、鋼管樁等材料的整修、焊接加工等項工作,以及樁基機械撤場、場地平整工作。1月19日,經過先期鋼板樁圍堰邊線放樣及鋼管樁定位施工,終于迎來了鋼板樁圍堰導向樁架設工作,拉開了鋼板樁圍堰安裝的序幕。

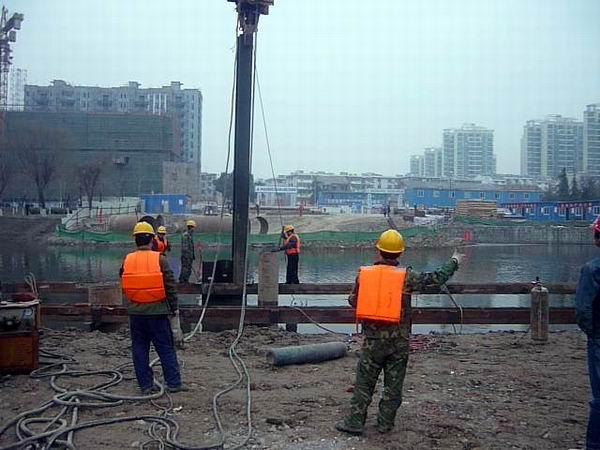

在鋼板樁打設的過程中,為確保鋼板樁圍堰密水防漏,鋼板樁必須經常性進行校偏工作。為確保打設安全,項目部不考慮夜間打設作業。打設過程中,測量人員全體參與,確保鋼板樁打設到位。在施工安全高效的前提下,項目部經過了9天的施工,共計完成1#橋墩160片鋼板樁的安裝工作。
1#橋墩鋼板樁圍堰工作完成后,正在開展圍堰內排水、圍堰防漏、內支撐安裝工作以及承臺基坑開挖工作。2#橋墩鋼板樁圍堰安裝工作先期所需的鋼管樁、鋼板樁、工字鋼等各種材料的整修工作正在進行中。
通過鋼板樁打設作業,項目部許多技術員通過切身體會,掌握了鋼板樁圍堰的第一手數據,豐富了員工的知識面,提高了員工的施工技能,鍛煉了一批技術人員。
