在成槽作業中,項目部實行首件工作制?,F(xiàn)場技術人員時刻觀測和調整機械垂直度,密切檢查槽段深度和泥漿指標,確保成槽質量。經過檢測,第一段連續墻槽段平面位置偏差、槽段深度和槽段壁面垂直度等各項指標參數均在設計范圍內,隨后,在報監理、業主、設計等單位共同驗收后,進入下道工序施工。

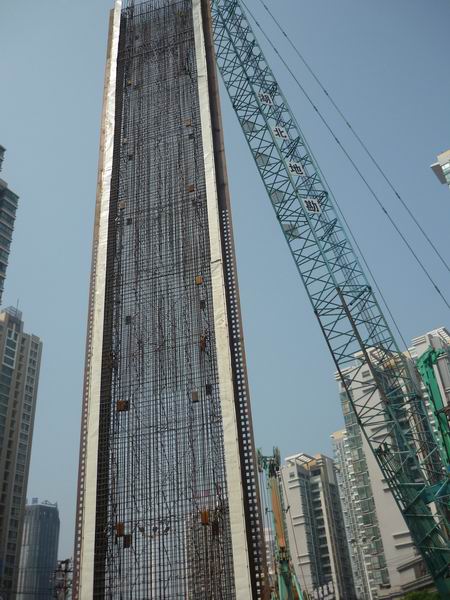

上午9:18,一環K標開始起吊、安裝鋼筋籠。鋼筋籠長40m、寬6m、厚1m,總重量近50噸。面對如此龐然大物,項目部為安全起見,現場進行安全技術再交底,同時臨時全封閉施工作業區域。整個吊裝工作用時近30分鐘。在鋼筋籠安裝完成后,由于混凝土一次性澆注達250方,方量較大,項目部特意安排晚上20:30后開始澆注作業,確保砼運輸車能連續順利到達現場。經過近5個小時作業,在總監、項目經理、項目副經理等親自協調指揮下,7月25日凌晨1:40左右,順利完成澆筑作業。至此,第一段連續墻已經完成全部工序施工,墻體蔚然成型。
